項目背景
中國光伏產業在國家政策的鼓勵帶動下,以前所未有的速度迅速發展。由于分布式光伏發電的經濟屬性和高可操作性,光伏扶貧己被列為國務院扶貧辦2015年 “十大精準扶貧工程”,分布式光伏發電將在扶貧工作中發揮重要作用。

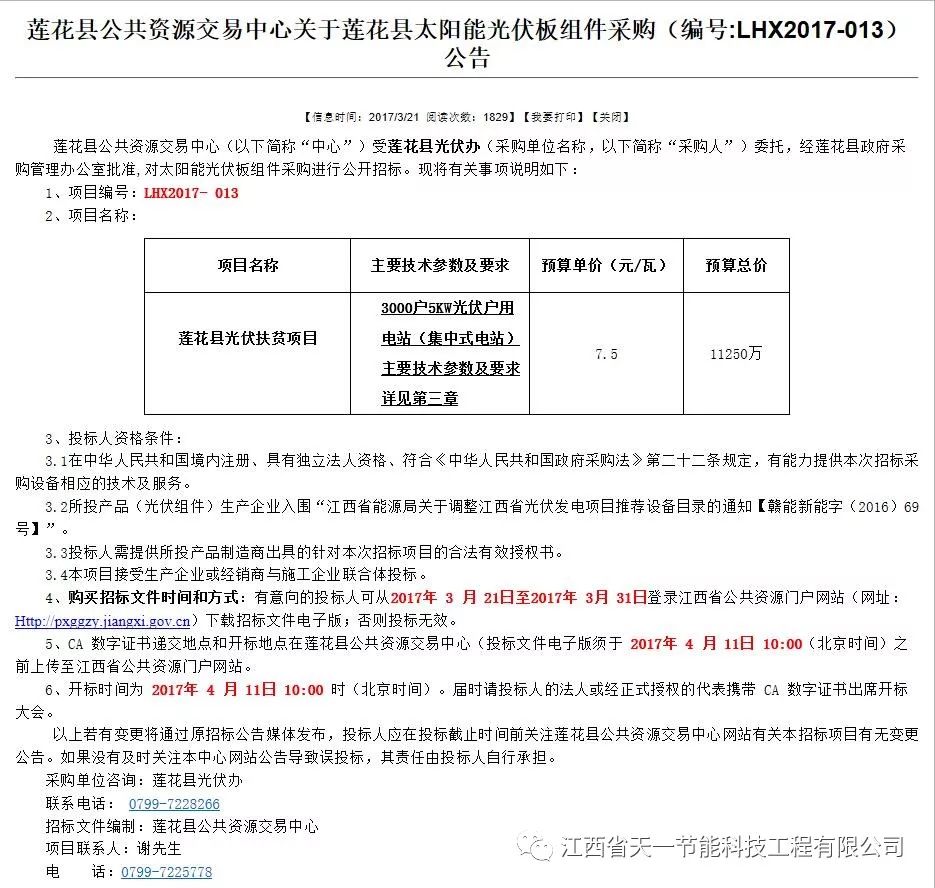

在這樣的扶貧大背景下,蓮花縣光伏辦公室啟動了此次光伏項目,本項目為政府扶貧工程,2017年4月11日,我司在蓮花縣公共資源交易中心拿下此標一標段。
項目概況
本工程建設地點位于萍鄉市蓮花縣,位于江西省西部,萍鄉市南部,地處羅霄山脈中段,屬山地丘陵地區。地處東經113°46′—114°09′、北緯26°57′—27°27′,國土面積1062.06平方公里,森林覆蓋率達66%。屬亞熱帶季風濕潤氣候,光照充足,雨量充沛,四季分明,氣候溫和,年平均氣溫17.5℃。無霜期平均284天,平均降雨量1600-1700毫米,年平均日照為1697.4小時,被譽為“中國蓮花之鄉”。
項目名稱:蓮花縣2017光伏扶貧項目
扶貧目標:蓮花縣759戶建檔立卡貧困戶
裝機容量:3.795MWp
開工日期:2017年 5月1日
竣工日期:2017年 6月30日
主要部件:晶科JKM270PP-60-V光伏組件
項目地點:蓮花縣(三板橋村、棠市村、沙屋村、珊田村、大灣村、下梅洲村)
接入模式:采用“全額上網”
在項目建設期間,公司項目部進駐當地,現場辦公。技術人員深入現場勘查,詳細了解該項目的布點規劃和建設信息,完成了手續辦理、方案設計、電網接入、電氣設備調試、安裝、竣工驗收材料編制等一系列工作。項目經理等管理人員嚴格按照5S管理制度,全程負責項目的進度掌控、安全控制、質量保證等問題。

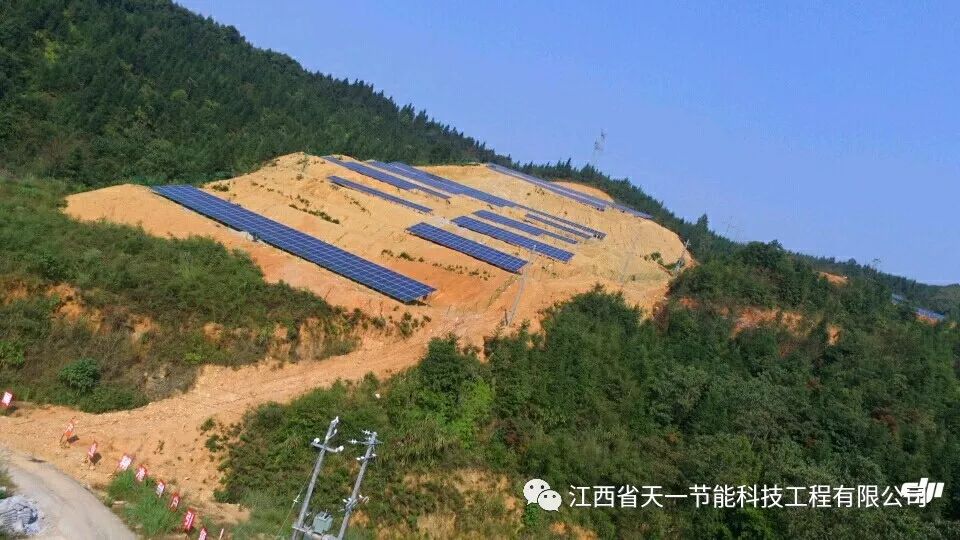

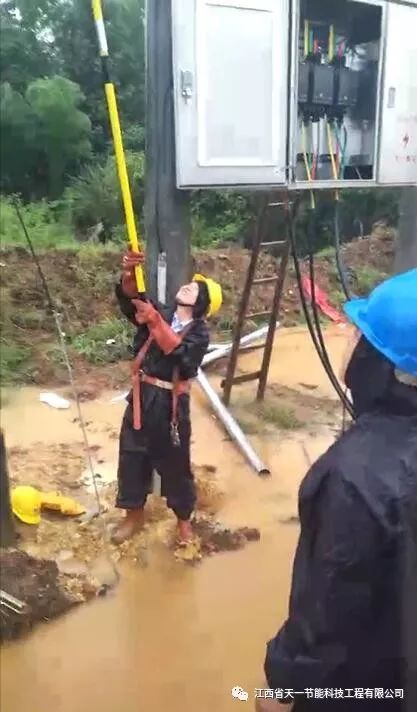

在烈日暴曬下,走進一線工地能看到我們天一的施工員忙碌的身影,我們按時完成了5月的進度目標—基礎與支架的安裝。6月份受洪澇天氣影響,公司項目的并網進度受到了很大的阻礙,為了攻克該難題,項目部組織施工人員在工地支起臨時遮雨棚,穿著及膝的雨鞋不管是陷入黃泥地里,還是迎著雨作業,都不曾放棄,只為朝著630的并網目標努力;更有的是珊田村的界化垅地點的發電站,選址時候由于受當地條件的限制,建設地址選在了山頂,需要我們自己調挖機整平,期間還因雨水不斷經歷了山體滑坡,到最后期限有驚無險的完成工作。

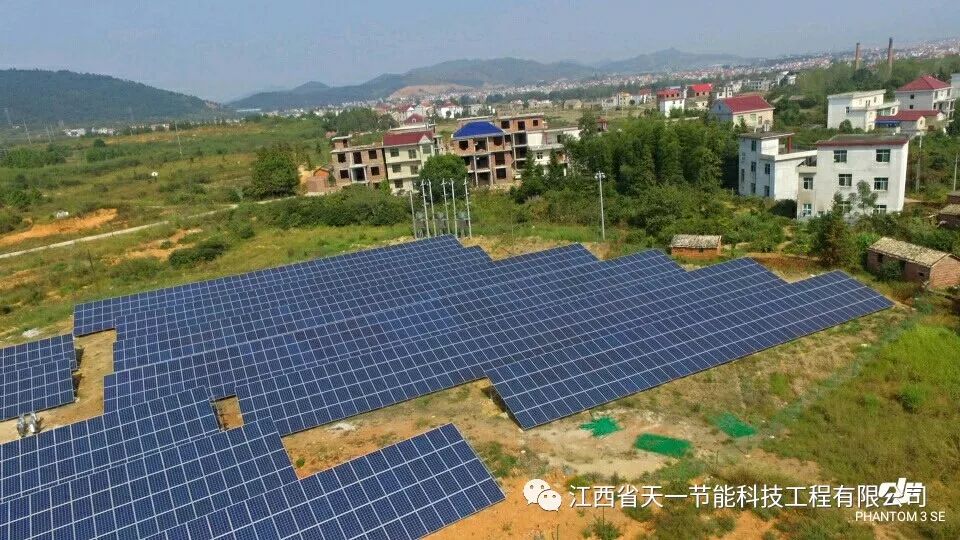

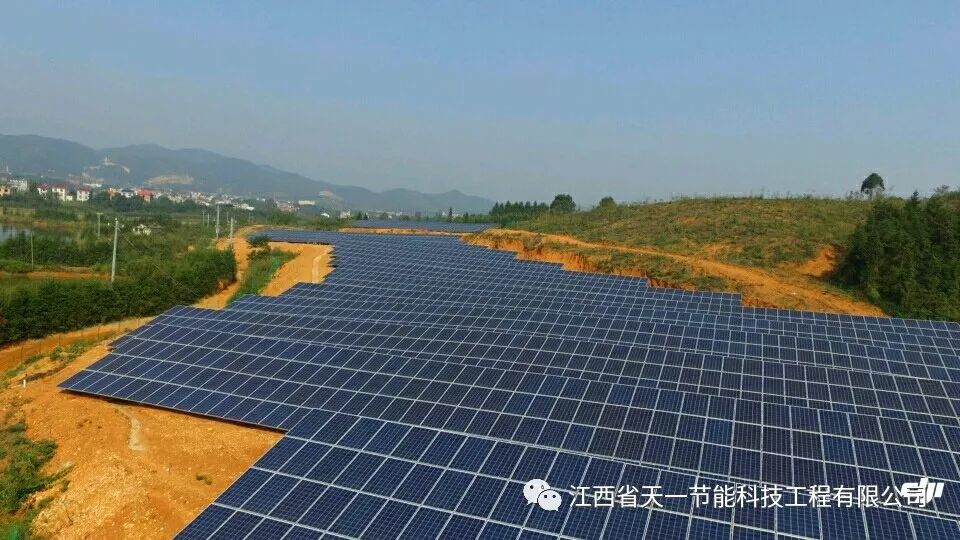

經過項目經理的妥善處理,與總公司領導不遺余力的支持,當地政府部門對我們項目部工作的協調,我們如期完成了630這個并網大目標。為的是給當地居民實現脫貧盡我們的一份力,改善當地的生活現狀盡一份力,讓當地居民享受到精準扶貧政策的福利盡一份力。
